Плановые ресурсы

Для редактирования перечня и объема плановых ресурсов работы перейдите на вкладку «Плановые ресурсы» (представлена на рисунке ниже).

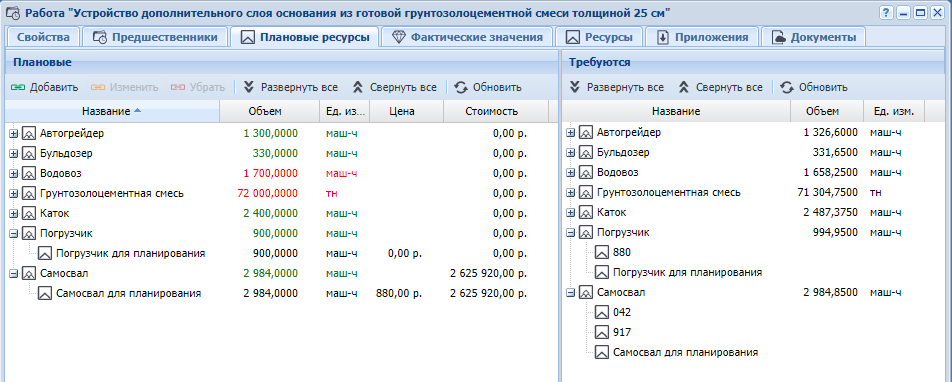

Рисунок 215. Модуль «Работа». Вкладка «Плановые ресурсы»

Модуль «Работа». Вкладка «Плановые ресурсы»

Если у работы задан прототип, то заданные в нем нормативы объемов по видам ресурсов отображаются справа, в таблице «Требуются». Есть возможность развернуть виды ресурсов и просмотреть, какие ресурсы к ним отнесены.

Перечень плановых ресурсов формируется слева, в таблице «Плановые». Плановые ресурсы автоматически группируются по видам, отображаются их объем, цена и стоимость. Стоимость рассчитывается как произведение объема планового ресурса на его плановую цену на дату начала работы.

Набор столбцов, отображаемых в этих таблицах, зависит от полномочий пользователя на работу с подсистемой «Проекты».

Автоматически контролируется соблюдение нормативов объемов по видам ресурсов. В зависимости от результатов контроля названия видов ресурсов в таблице «Плановые» выделяются цветом:

  • Красный — норматив не задан или плановый объем превышает норматив.

  • Зеленый — норматив задан и плановый объем находится в пределах норматива.

Чтобы в таблицах «Плановые» и «Требуются» развернуть или свернуть иерархию «вид ресурса — ресурс», воспользуйтесь кнопками панелей инструментов « Развернуть все» и « Свернуть все» или управляющими элементами +/- слева от названий видов ресурсов.

Добавление, редактирование и удаление плановых ресурсов (кнопки «Добавить», «Изменить» и «Убрать» соответственно) выполняется так же, как при работе с основным модулем «Плановые ресурсы».

Работа с таблицами «Плановые» и «Требуются» выполняется аналогично работе с таблицами «Установлены» и «Доступны» (см. документацию по общим принципам работы с системой, раздел «Организация пользовательского интерфейса системы».
